当前页面: 首页  > 政务公开 > 重点领域信息公开 > 重大项目建设

抓落实 开新局 | 衡阳±800千伏换流站项目加速推进 力争3月中旬完成桩基工程

作为宁夏—湖南800千伏特高压直流输电(简称"宁电入湘")工程项目受端落点,衡阳±800千伏换流站项目自年后开工,紧扣"高起点定位、高标准要求、高效率推进"的总体目标,开足马力加速推进项目建设进度。

在衡阳±800千伏换流站综合楼建设区域,施工人员正在进行零米以下基础梁施工,这块区域将用于运营单位工作人员办公和生活,而对面的主控楼,建成后将成为整个换流站的中央枢纽。土建主体工程于2024年2月份开工,目前主控楼和综合楼基础建设已全部完成,占总体进度的5%。

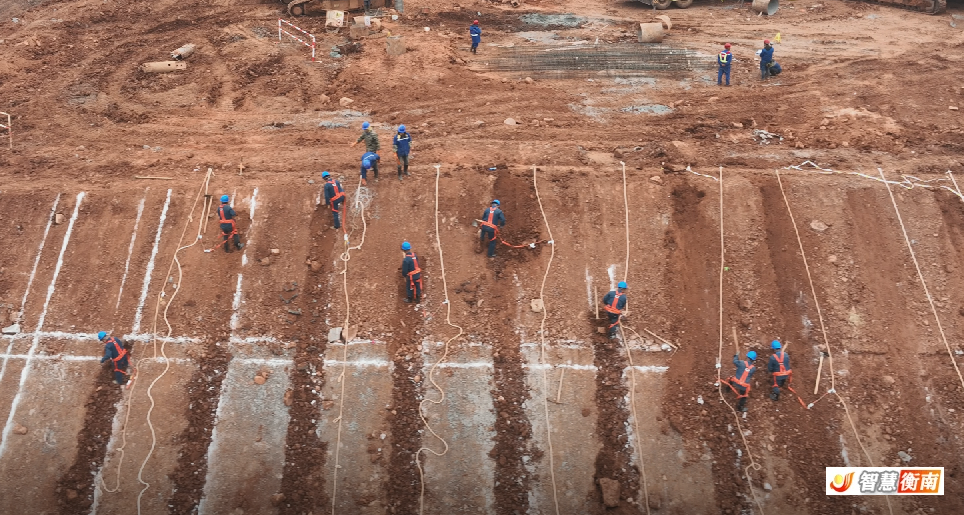

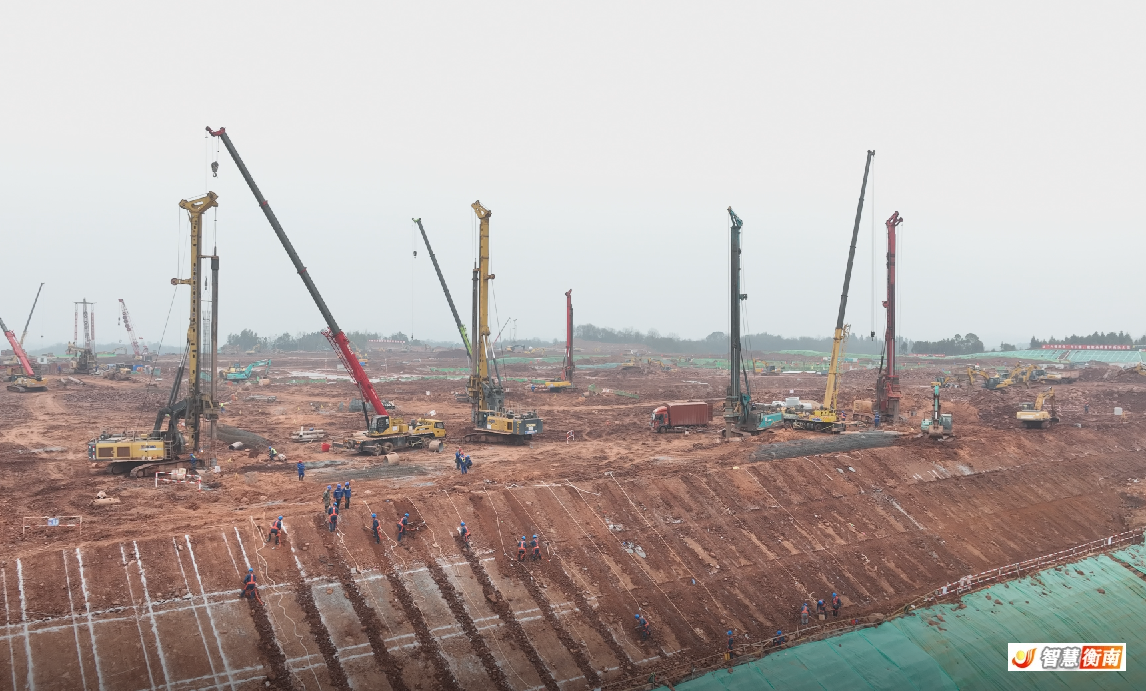

"衡阳±800千伏换流站严格对照‘七步复工法实施要点’和‘复工五项基本条件’,于正月初九全部管理人员到岗到位,正月12全面复工复产。"项目部环水保专责聂小鹏介绍,目前,场平土石方工程已于2023年12月底完成,标高优化二次场平完成37%,正式进站道路及边坡完成52%。桩基工程共计工程桩3651根,累计已完成3033根,占比83%。

今年以来,项目施工方紧盯分区域交地和交图计划,充分考虑湖南春雨季天气特点,开展雨季施工等专项工期保障措施研究,重点保障站内、外排水和环形道路先行施工、先期完成;严格执行"月计划、周平衡、日管控",从严从细梳理制约点,强力推进工程建设。工程预计2025年投产,年送电量可达400至440亿千瓦时,可为湖南增加1/6的用电量。

"接下来我们将紧扣里程碑计划,进一步科学调度资源,咬定目标精准发力,力争3月中旬完成剩余工程桩施工。2024年3月底完成全站标高优化二次场平、围墙桩基、站外排水施工。土建主体工程2024年9月底满足交付电气安装条件。"聂小鹏说道。


扫一扫在手机打开当前页
相关稿件
