衡阳±800千伏换流站 应战高温保进度

盛夏时节,衡南气温节节攀升,全面开启"炙烤模式"。衡阳±800千伏换流站的建设者们在各自的岗位上精心施工作业,争分夺秒抢进度,精益求精保质量,换流站也采取了多种措施为工友提供安全施工保障。

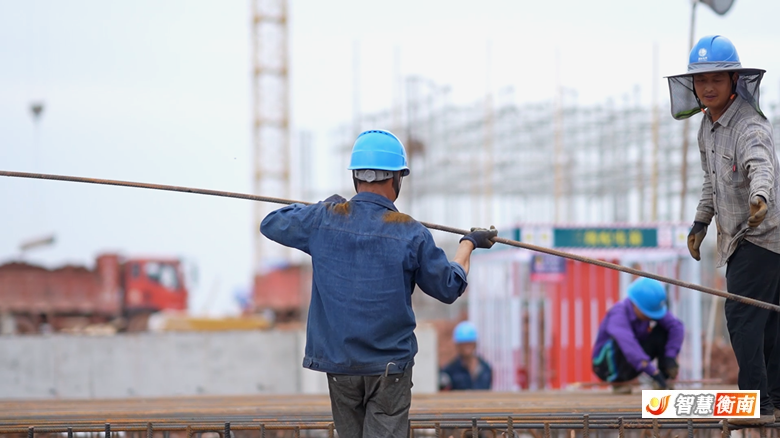

36℃的炎炎烈日下,在500千伏交流场,施工人员正在进行500千伏出线构架组装,他们不时用衣服擦去滴落的汗水。为防止一线工友在高温下持续工作出现中暑现象,换流站在施工现场修建了8个休息驿站为工友们提供凉茶等避暑饮品;合理安排施工时间,采取换班轮休等方法,缩短了员工连续作业时间;还为一线施工人员配备了透气性好的安全帽、毛巾、清凉油等必要防暑降温用品。"当气温达到35℃以上时,我们采取‘做两头、歇中间’的避高温措施,尽量避免在11:00至15:00进行室外露天作业,同时为一线施工人员配备相应的防暑降温用品。"衡阳±800千伏换流站工程业主项目部技术专责宋晓明说。

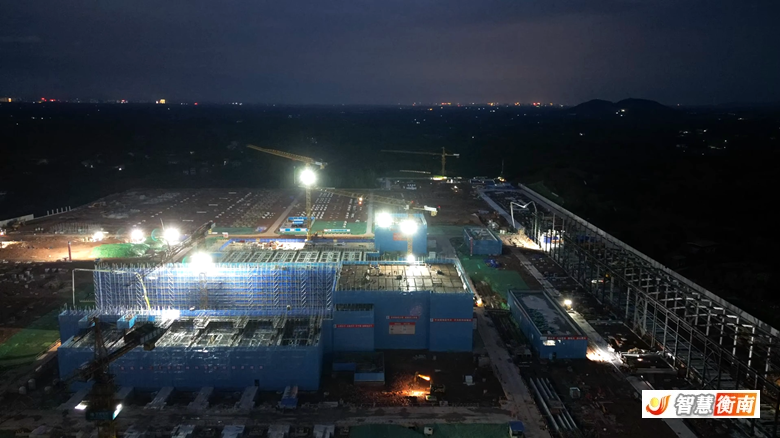

作为宁夏—湖南800千伏特高压直流输电(简称"宁电入湘")工程项目受端落点,衡阳±800千伏换流站主体工程桩基3252根,至3月17日已全部施工完成;主体工程土建总体完成43%,满足一级网络计划进度要求;站外电源基础施工完毕,计划8月底具备送电条件;站外水源管道累计完成8.1km,占比64%。目前,所有项目均严格按照时间节点有序推进中。"我们加强对原材料及构配件等进场检验和保管工作,确保材料质量不受高温影响。对机械设备进行定期检查和维护保养,确保设备在高温下正常运行。同时,根据高温天气的特点调整施工工艺流程和控制要点,确保施工质量不受影响。"宋晓明说。
